Odoo 도입의 진짜 가치는
구축 방법론에서
도구는 셋업 가능하지만, 매출과 운영을 만드는 시스템 설계는 별개의 전문성이 필요합니다.
Odoo 도입의 진짜 가치는
구축 방법론에서
도구는 셋업 가능하지만,
매출과 운영을 만드는 시스템 설계는 별개의 전문성이 필요합니다.

End-to-End Odoo 도입 서비스
진단·전략부터 모듈 설정·교육·운영까지 일괄 책임집니다.
End-to-End Odoo
도입 서비스
진단·전략부터 모듈 설정·교육·운영까지
일괄 책임집니다.
Discovery — Odoo 적합성 진단의 깊이
단순 견적이 아닌, 비즈니스 진단 + 시스템 청사진 도출
Discovery
Odoo 적합성 진단의 깊이
단순 견적이 아닌, 비즈니스 진단 + 시스템 청사진 도출
Project — 프로젝트 단위 운영의 시각화
Kanban·Gantt·타임시트로 프로젝트 진행 + 수익성 가시화
Discovery
[기간]
2~4주
[주요활동]
인터뷰·시스템 진단·요구사항·청사진
[산출물]
Discovery Report
Design
[기간]
2~4주
[주요활동]
Module Setup·Customization Spec·
Migration Plan
[산출물]
Solution Blueprint
Build
[기간]
8~16주
[주요활동]
Odoo 구축·Custom 개발·데이터 이전·테스트·교육
[산출물]
운영 가능한 Odoo + 교육 완료
Operate
[기간]
지속
[주요활동]
Hypercare(2~4주)·월간 운영·고도화·신규 모듈
[산출물]
월간 리포트·분기 리뷰
Project
프로젝트 단위 운영의 시각화
Kanban·Gantt·타임시트로 프로젝트 진행 + 수익성 가시화
Discovery
[기간]
2~4주
[주요활동]
인터뷰·시스템 진단·요구사항·청사진
[산출물]
Discovery Report
Design
[기간]
2~4주
[주요활동]
Module Setup·Customization Spec·
Migration Plan
[산출물]
Solution Blueprint
Build
[기간]
8~16주
[주요활동]
Odoo 구축·Custom 개발·데이터 이전·테스트·교육
[산출물]
운영 가능한 Odoo + 교육 완료
Operate
[기간]
지속
[주요활동]
Hypercare(2~4주)·월간 운영·고도화·신규 모듈
[산출물]
월간 리포트·분기 리뷰

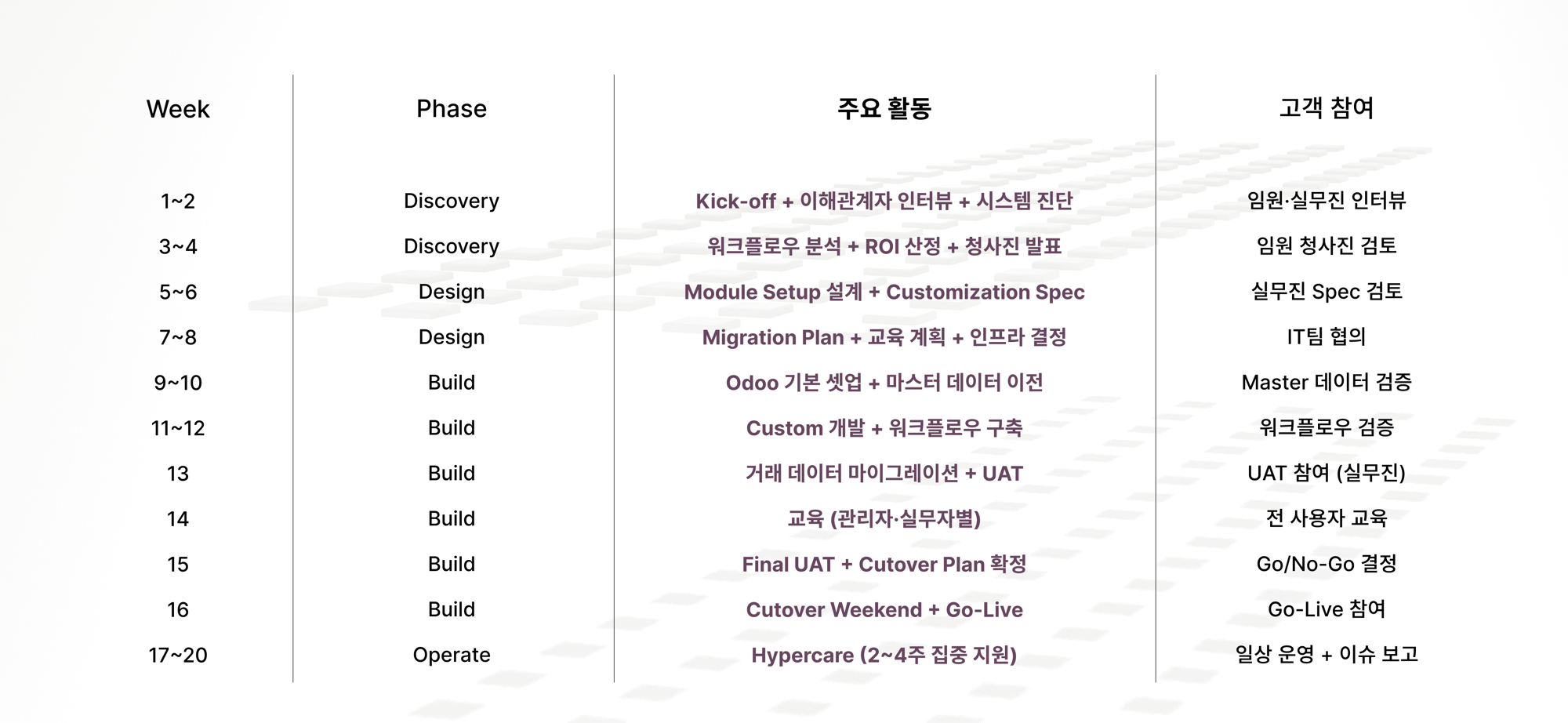

16주 표준 도입 일정 — 주차별 상세
중견 제조 기업 표준 케이스 (CRM+ERP 통합, 50~150명 규모)

💡 일정 변동 가능성 위 16주는 표준 케이스. 회사 규모·모듈 수·Customization 복잡도에 따라 8~24주로 변동. Discovery 단계에서 정확한 일정 확정
16주 표준 도입 일정
주차별 상세
중견 제조 기업 표준 케이스 (CRM+ERP 통합, 50~150명 규모)

💡 일정 변동 가능성 위 16주는 표준 케이스. 회사 규모·모듈 수
·Customization 복잡도에 따라 8~24주로 변동.
Discovery 단계에서 정확한 일정 확정
Customization — 오픈소스의 자유
Odoo Studio (노코드) + Custom 개발 (코드) — 두 가지 접근
Customization
오픈소스의 자유
Odoo Studio (노코드) + Custom 개발 (코드)
두 가지 접근
교육 — Odoo 도입 성공의 50%
도구 도입은 쉽지만, 직원이 "진짜 사용"하게 만드는 것이 핵심입니다.
교육
Odoo 도입 성공의 50%
도구 도입은 쉽지만,
직원이 "진짜 사용"하게 만드는 것이 핵심입니다.
운영 — Odoo는 살아있어야 합니다
구축 종료가 아닌, 비즈니스 변화에 맞춰 지속 진화
